Как проходит реконструкция теплосетей в Новосибирске?

Как проходит реконструкция теплосетей в Новосибирске?

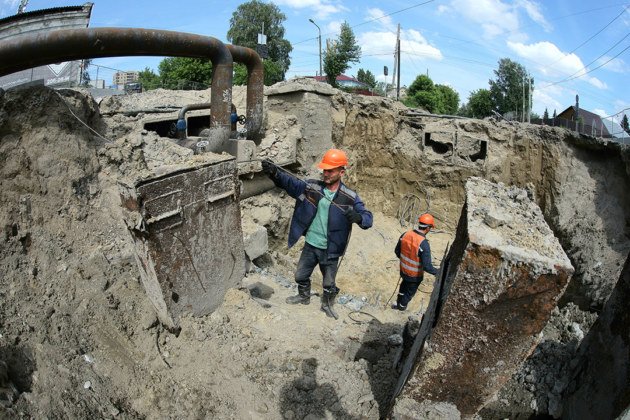

Протяженность ремонтных работ на теплосетях превышает 21 километр. Фото: Михаил Периков

В Новосибирске летом 2023 года проводится реконструкция теплосетей протяженностью более 20 километров, что превышает аналогичные показатели 2022 года. Как ведутся работы на одном из важнейших участков в Октябрьском районе, проконтролировал мэр Анатолий Локоть. Удается ли на текущий момент уложиться в график, какие объекты являются наиболее приоритетными и почему — в материале «Континента Сибирь».

 По уточненным данным муниципалитета, протяженность ремонтных работ на теплосетях превышает 21 километр, что больше, чем в 2022 году, в план этого года вошел 31 объект.

По данным Сибирской генерирующей компании, на 27 участках предполагается полностью обновить теплосети за счет инвестпрограммы, которая реализуется благодаря вхождению города в ценовую зону, а также по концессионному соглашению компании с муниципалитетом. Еще на четырех участках тепловых коммуникаций и 24 теплокамерах проводится капитальный ремонт.

«Один из важнейших объектов — это улица Автогенная. Напоминаю, что мы уже отремонтировали теплосеть на улице Автогенной там, где она примыкает к улице Бориса Богаткова, и мы можем двигаться дальше, — констатировал 5 июля в ходе выездного совещания мэр Новосибирска Анатолий Локоть. — Движение пришлось перекрыть полностью, но необходимо успеть завершить все работы до конца лета и выполнить качественный ремонт не только самой тепломагистрали, но и дорожного покрытия».

Как проходит реконструкция теплосетей в Новосибирске?Мэр Новосибирска Анатолий Локоть (в центре) проконнтролировал ход работ

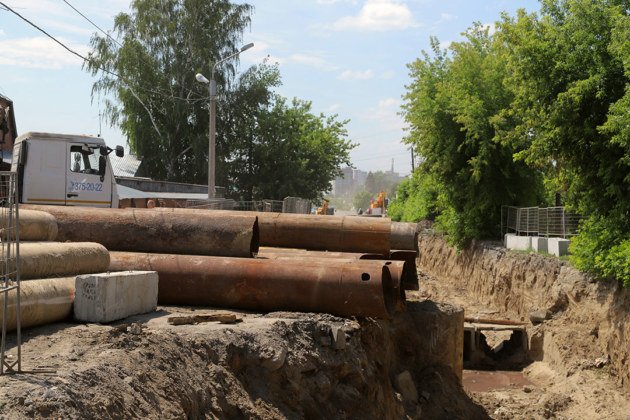

Улица Автогенная может служить наглядным примером работы по ремонту и замене теплосетей в Новосибирске. Протяженность участка по каналу — 550 м. Проектом предусмотрена замена строительных конструкций тепловых камер и канала, а также трубопроводов и тепломеханического оборудования. На сегодня подрядчик выполнил работы по монтажу ограждений и обустройству строительной площадки, на объекте работает специальная техника.

На текущем этапе работы по ремонту и расширению сетей ведутся на улице Автогенной с полным перекрытием движения от 106-го до 143-го дома. Магистральная тепловая сеть снабжает отоплением 122 частных и 145 многоквартирных домов, пять школ, восемь детских садов, одну больницу и 56 других объектов.

1 of 2 Как проходит реконструкция теплосетей в Новосибирске? На перекрытом участке по улице Автогенной в ходе ремонта решаются две задачи. Первая — обеспечение надежности теплоснабжения, вторая — увеличение пропускной способности для подключения новых домов в центре города и в Октябрьском районе Как проходит реконструкция теплосетей в Новосибирске? На перекрытом участке по улице Автогенной в ходе ремонта решаются две задачи. Первая — обеспечение надежности теплоснабжения, вторая — увеличение пропускной способности для подключения новых домов в центре города и в Октябрьском районе

«Наш подрядчик ООО «Новострой» до августа заменит трубу, на которой за последние пять лет было 31 повреждение. В случае дефекта в отопительный сезон под отключение тепла попадало сразу около 50 многоквартирных домов. Рядом — реконструкция теплосети на улице Богаткова. При одновременной работе на теплотрассах по улицам Богаткова и Автогенной под отключение горячей воды попадает 881 объект. Поэтому работы на теплосетях будем выполнять последовательно. Как только закончим технологическую часть на Автогенной, приступим к демонтажу трубы на Богаткова», — отмечала ранее Сибирская генерирующая компания в своем официальном ТГ-канале.

На перекрытом участке по улице Автогенной в ходе ремонта решаются две задачи. Первая — обеспечение надежности теплоснабжения, вторая — увеличение пропускной способности для подключения новых домов в центре города и в Октябрьском районе.

Анатолий Локоть рассказал о количестве ремонтируемых объектов и о состоянии теплосетей на 2023 год по итогам мониторинга. Улица Автогенная попадает в красную зону из-за своего технического состояния.

«Были замечания, которые до сих пор отрабатываются и переделываются на некоторых участках дорог. Мы проговаривали, каким образом надо скоординировать наши действия, может быть, оказать помощь, чтобы восстановление дорожного покрытия отвечало всем требованиям. Сдача объекта планируется в конце сентября, но мы хотим ускорить процесс и завершить работы к концу августа, началу сентября», — подчеркнул Анатолий Локоть.

Также мэр отметил, что жителям ремонт почти не доставляет неудобств. В ночное время работы приостанавливают, а горячая вода в домах, входящих в ремонтный участок, есть. Она была проведена по временной схеме водоснабжения.

За пять лет на участке, ремонтируемом сейчас, произошло 16 повреждений. Если происходила авария, одновременно могли отключиться 145 жилых объектов. В их число входит инфекционная больница на улице Семьи Шамшиных.

«На участке по улице Автогенной у нас обозначены две цели. Первая — обновление труб, вторая — увеличение диаметра и, соответственно, увеличение пропускной способности тепломагистрали для обеспечения новых подключений в центре города и в Октябрьском районе. В первую очередь — надежность проводимого ремонта. Эта сеть снабжает участки вплоть до центра города: ул. Семьи Шамшиных, ул. Депутатская, ул. Фрунзе. Увеличение диаметра теплотруб позволит поддерживать дополнительные участки нескольких районов в отопительный сезон. Здесь, на улице Автогенной, — один из самых крупных ремонтируемых участков. Работы ведут сейчас и на левом берегу: порядка километра теплосетей мы меняем по ул. Связистов и ул. Широкой. На некоторых объектах — с опережением установленного графика, но есть и технически сложные участки, которые мы можем выявлять, только раскопав сам объект. Мы работаем полный день, но работаем рядом с жилыми кварталами, поэтому ночью вся деятельность приостанавливается, жильцам нужно тоже отдыхать. На ул. Широкой и ул. Связистов работы ведутся и в ночную смену тоже», — прокомментировал масштабы работ директор теплосетевого подразделения СГК Максим Рябенко.

Стоит отметить, что на правом берегу сейчас ремонтируются участки на улицах Комбинатской, Александра Невского и Кошурникова. Улицы Связистов и Широкая на левом берегу обеспечивают теплоснабжение Троллейного и Западного жилмассивов, а оттуда ведут теплосеть в Юго-Западный и Чемской жилые массивы. По данным СГК, в целом работы, несмотря на возникающие трудности, укладываются в утвержденный график.

Редакция «КС» открыта для ваших новостей. Присылайте свои сообщения в любое время на почту news@ksonline.ru или через нашу группу в социальной сети «ВКонтакте». Подписывайтесь на канал «Континент Сибирь» в Telegram, чтобы первыми узнавать о ключевых событиях в деловых и властных кругах региона.
